由于土地、投資、生產構件需求和基地建設周期等原因,大家對PC生產線種類及布局的選擇也會不同,在此,小編特整理了六種PC生產線的典型布局工大家了解。
土地需求
占地面積:約80畝(5.34萬平方米)
廠房建筑面積:1.5萬平方米
構件堆場面積:3-4萬平米
其他:辦公樓、宿舍樓等另計。
廠房構成
標準化廠房為3跨(1跨為長200m*寬27m)鋼結構廠房,包含1條綜合自動化生產線、1條固定模臺生產線、1條鋼筋生產線。年設計產能為10萬立方米。
構件種類
板類構件:包括外墻板、內墻板、疊合樓板、空調板等所有板類構件
異型構件:PCF板、樓梯、陽臺、飄窗、梁、柱
工廠建設周期
工程總周期5—7個月(含生產線安裝60天)

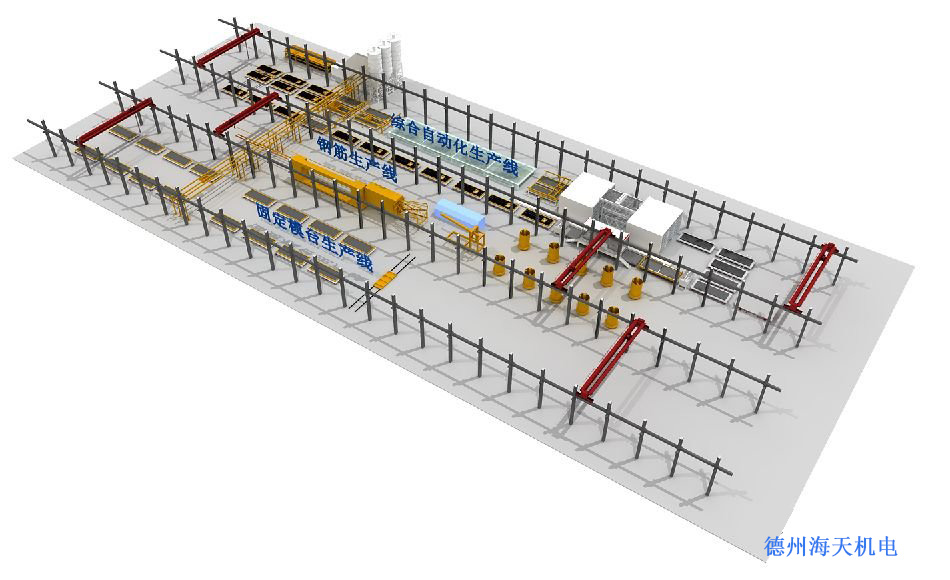

▲ 標準環形2+1生產線布局效果圖
土地需求
占地面積:約120畝(8萬平方米)
廠房建筑面積:2萬平方米
構件堆場面積:4-5萬平米
其他:辦公樓、宿舍樓等另計。
廠房構成
標準化廠房為4跨(1跨為長200m*寬27m)鋼結構廠房,包含1條外墻板自動化生產線,1條內墻、疊合板自動化生產線,1條固定模臺生產線,1條鋼筋生產線。年設計產能為20萬立方米。
構件種類
工廠建設周期
工程總周期6—9個月(含生產線安裝90天)

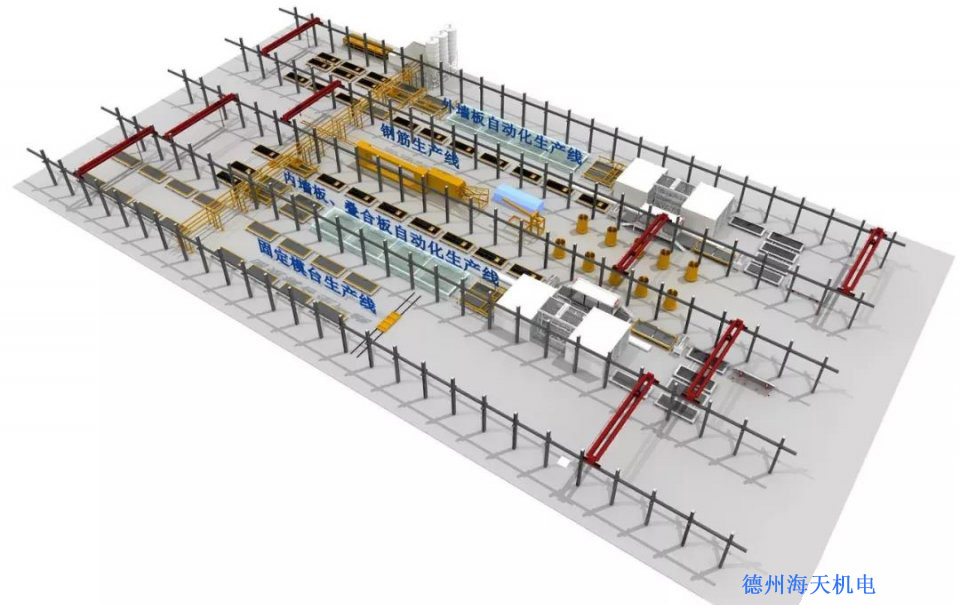

▲ 標準環形3+1生產線布局效果圖
土地需求
占地面積:約150畝(10萬平方米)
廠房建筑面積:2.5萬平方米
構件堆場面積:5-6萬平米
其他:辦公樓、宿舍樓等另計。
廠房構成
標準化廠房為5跨(1跨為長200m*寬27m)鋼結構廠房,包含1條雙皮墻自動化生產線+1條外墻板自動化生產線+1條內墻板、疊合板自動化生產線+1條固定模臺生產線、1條鋼筋生產線。年設計產能為30萬立方米。
構件種類
板類構件:包括雙皮墻板、外墻板、內墻板、疊合樓板、空調板等所有板類構件
異型構件:PCF板、樓梯、陽臺、飄窗、梁、柱
工廠建設周期
工程總周期8—10個月(含生產線安裝90天)

▲ 雙皮墻環形4+1生產線布局效果圖
土地需求
占地面積:約100畝(6.67萬平方米)
廠房建筑面積:1.5萬平方米
構件堆場面積:3-5萬平米
其他:辦公樓、宿舍樓等另計。
廠房構成
標準化廠房為3跨(1跨為長200m*寬27m)鋼結構廠房,包含1條綜合自動化生產線、1條柔性自動化生產線、1條鋼筋生產線。年設計產能為15萬立方米。
構件種類
板類構件:包括外墻板、內墻板、疊合樓板、空調板等所有板類構件
異型構件:PCF板、樓梯、陽臺、飄窗、梁、柱
工廠建設周期
工程總周期7—9個月(含生產線安裝90天)

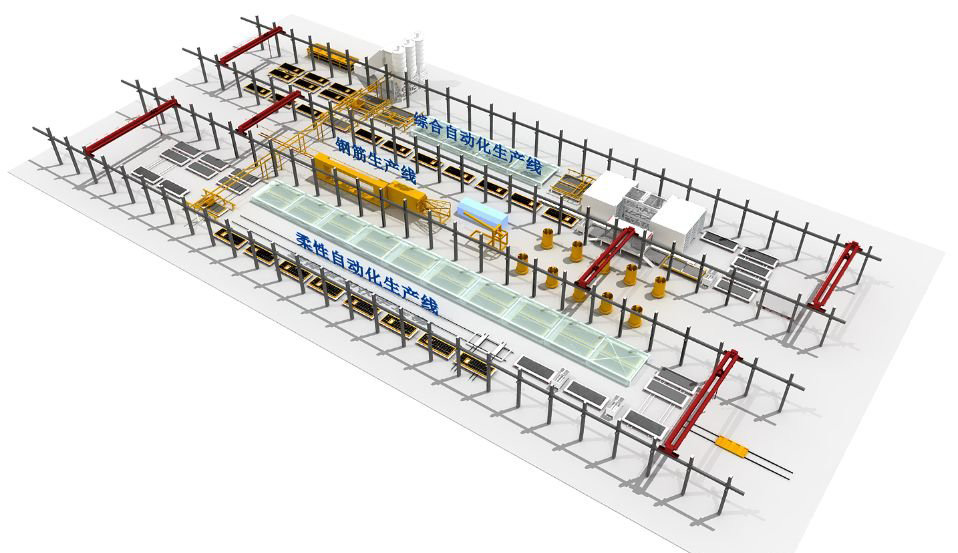

▲ 柔性環形2+1生產線布局效果圖
土地需求
占地面積:約50畝(3.34萬平方米)
廠房建筑面積:0.7萬平方米
構件堆場面積:1萬平米
其他:辦公樓、宿舍樓等另計。
廠房構成
標準化廠房為2跨(1跨長150m,1跨寬24m,一跨寬21米)鋼結構廠房,包含1條綜合自動化生產線、1條固定模臺生產線+鋼筋生產線。年設計產能為6萬立方米。
構件種類
工廠建設周期
工程總周期5—6個月(含生產線安裝60天)
▲ 緊湊環形2+1生產線布局效果圖
土地需求
廠房構成
標準化廠房為2跨(1跨長150m,1跨寬24m,一跨寬21米)鋼結構廠房,包含1條長線模臺生產線+1條鋼筋生產線。年設計產能為5萬立方米。
構件種類
板類構件:包括外墻板、內墻板、疊合樓板、預應力樓板、空調板等所有板類構件
工廠建設周期
工程總周期4—5個月(含生產線安裝45天)
▲ 長線模臺1+1生產線布局效果圖
聯系地址:德州市經濟技術開發區紅都路956號
聯系電話:0534-2109518
傳真:0534-2109698
郵箱:haitian968@htjdkj.com
李經理:18963003578
微信掃一掃
