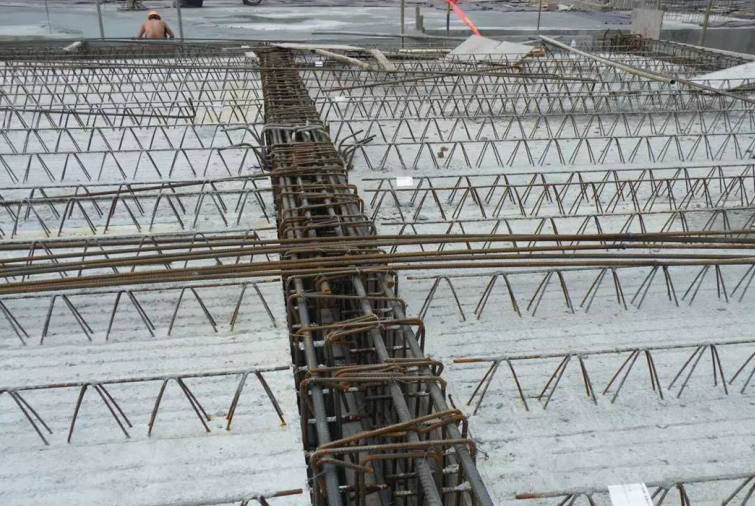

基礎底板施工
基礎底板施工與傳統施工方法一致,只是對預留的墻體豎向插筋的尺寸及位置要求較嚴格。

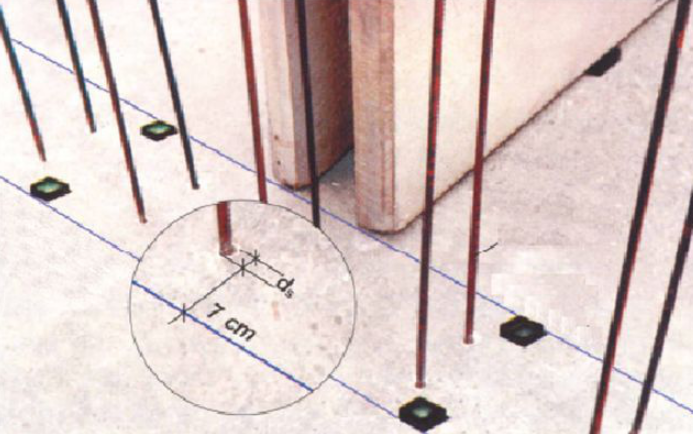

預留插筋檢查、調整
基礎底板施工完畢,墻板吊裝前應對基礎預留的墻體豎向鋼筋進行檢查和調整。

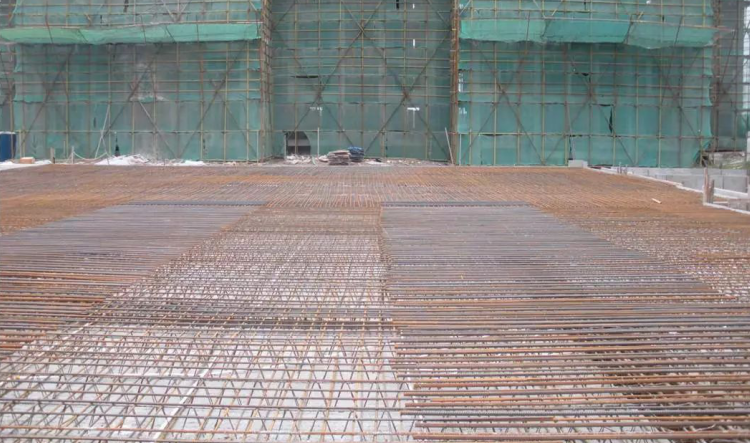

標高控制墊塊放置
墻板吊裝前要對底板基礎面進行測量,并在每塊墻板下腳放置水平標高控制墊塊。

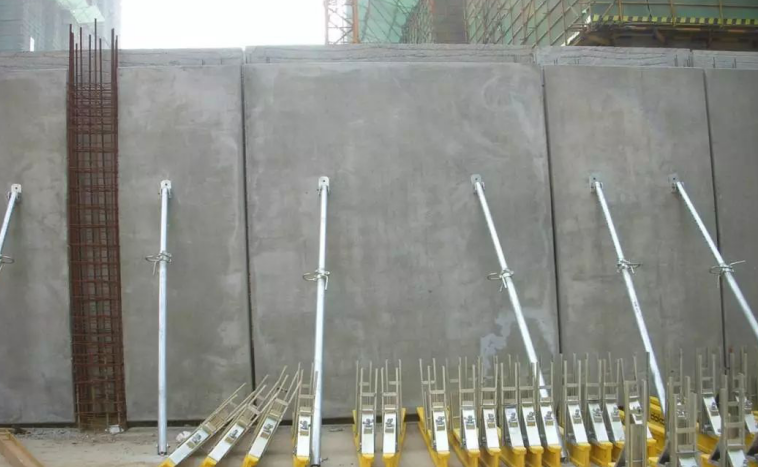

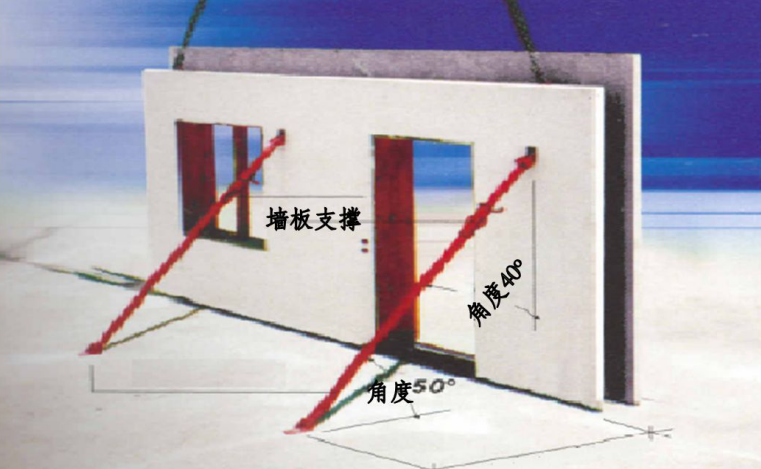

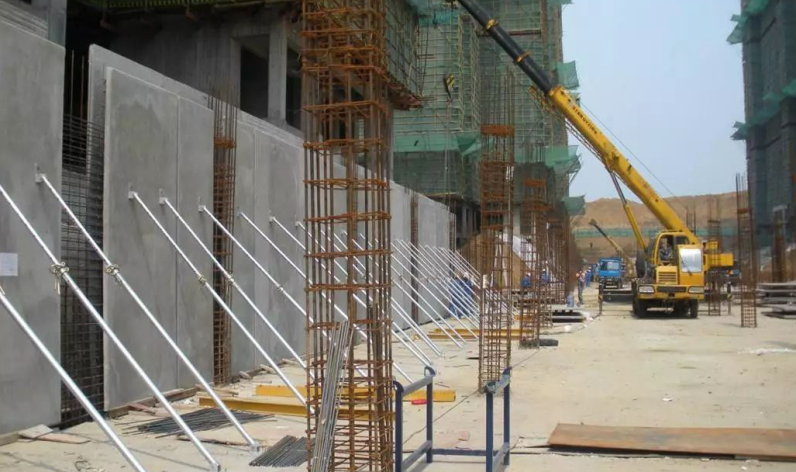

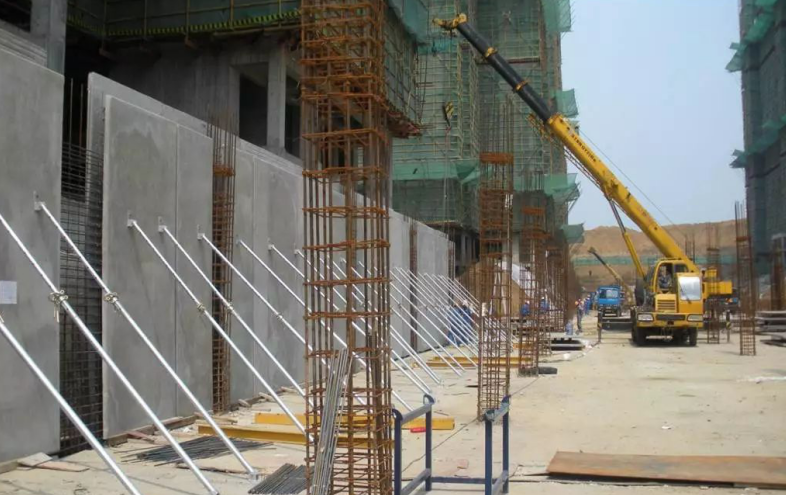

疊合墻板吊裝

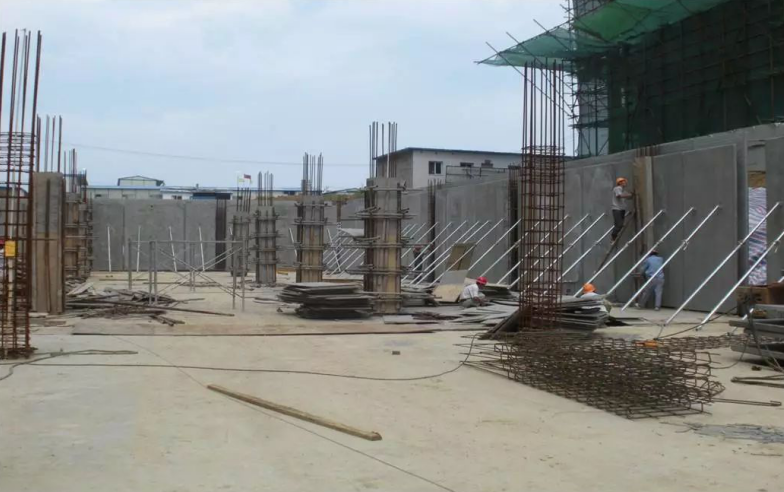

疊合墻板應按要求進行吊裝,每塊墻板用兩根斜支撐固定和調整。
疊合墻板吊裝
疊合墻板吊裝應按事先制定好的方案分段進行,盡量減少挪動吊車及工具。

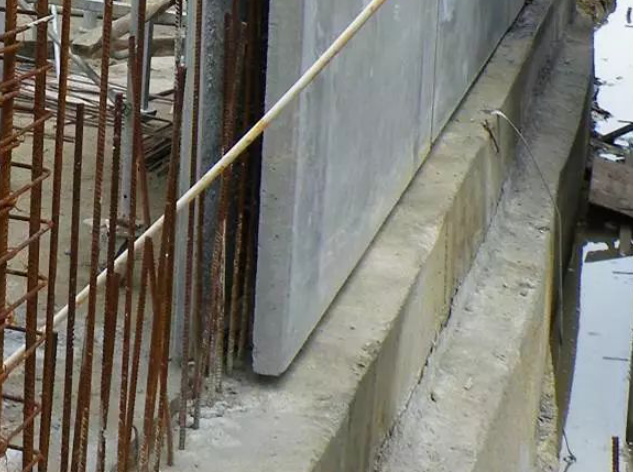

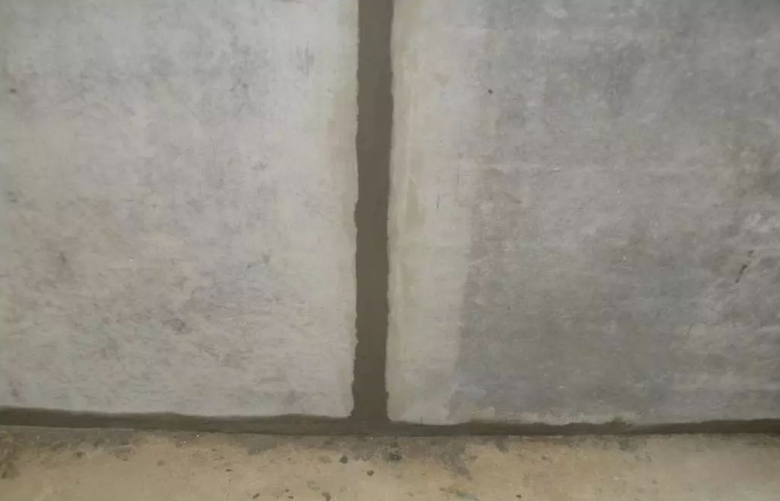

預制墻板底部及拼縫
墻板吊裝完畢后,工人即可進行拼縫處理工作,一般可用嵌縫砂漿和木條兩種方式。

現澆框架柱施工
疊合墻板安裝完成后,即可進行現澆框架柱施工,包括鋼筋綁扎、支模、混凝土澆筑、拆模等。
現澆框架梁施工
框架柱施工完畢后,開始進行現澆框架梁施工,包括支底模、綁鋼筋、梁側模加固等工作。

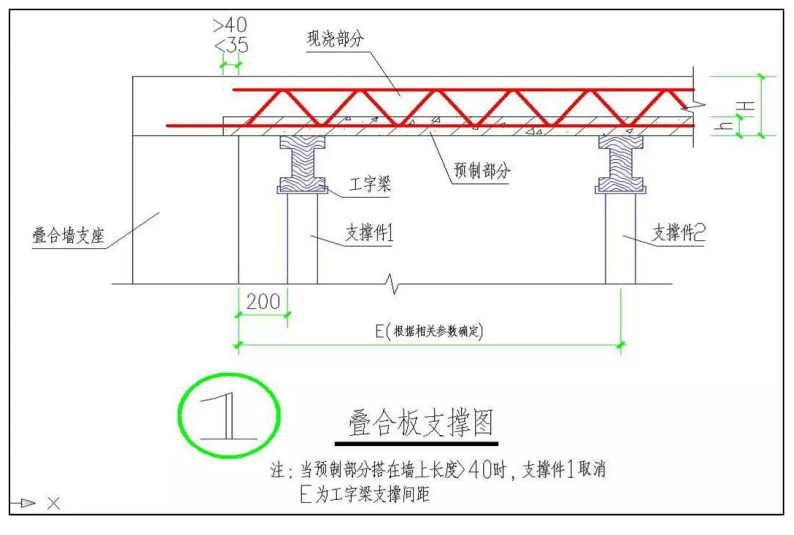

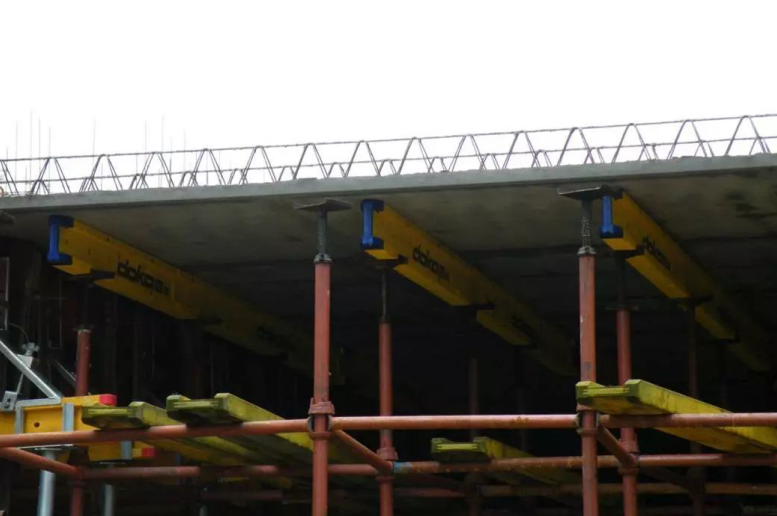

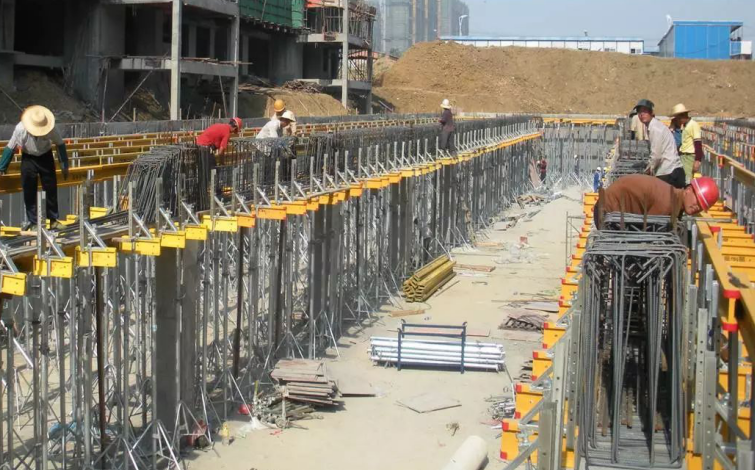

樓板支撐安裝施工
樓板支撐安裝應按設計圖紙要求進行布置,與框架梁施工穿插進行,盡可能減少施工工期。

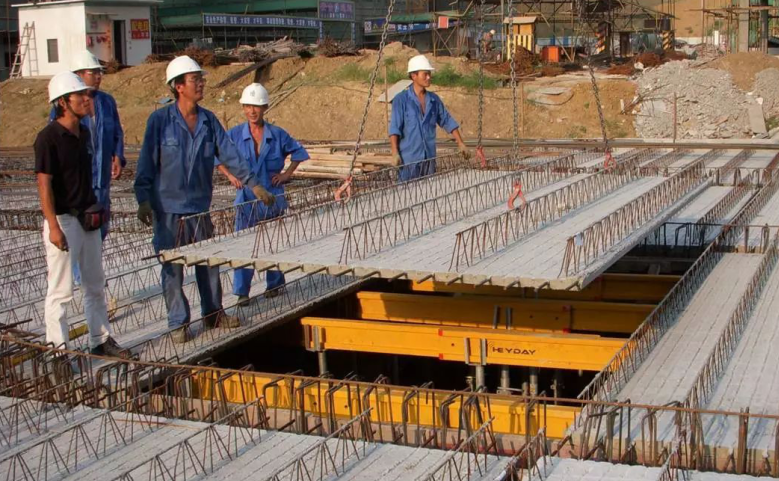

疊合樓板吊裝施工
疊合樓板吊裝,應按照設計圖紙中的安裝布置圖進行,布置圖上有詳細樓板編號、尺寸及位置。

水電管線連接
疊合樓板上的水電線盒及管道會在生產階段提前預留,安裝完畢后現場只需將其管線連接即可。
樓板上層鋼筋安裝
樓板上層鋼筋應置于格構梁上弦鋼筋上,與格構梁綁扎固定,以防止偏移和混凝土澆筑時上浮。
檢查驗收

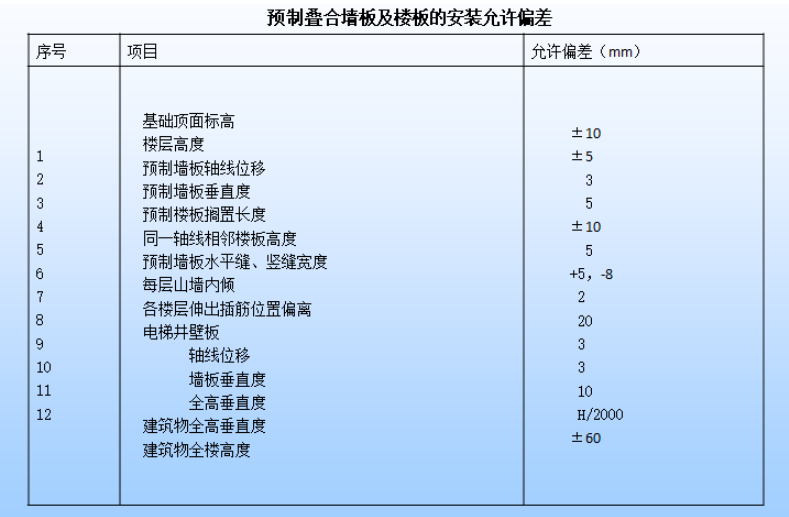

混凝土澆筑前,應按相關規范對疊合板安裝及現場鋼筋綁扎等項目進行檢查驗收。

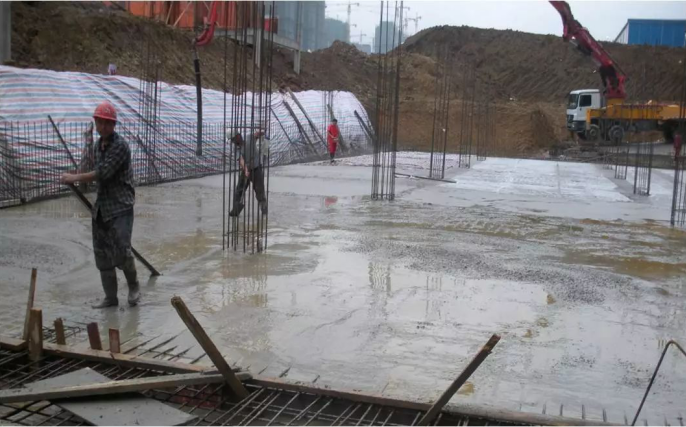

混凝土澆筑
混凝土澆筑應從墻板開始,分層澆筑,每層澆筑高度不大于80cm,間隔時間一般不小于1小時。
疊合樓板支撐設計節點圖
疊合樓板支撐安裝節點圖
疊合樓板與梁連接設計圖
疊合樓板與梁連接安裝圖

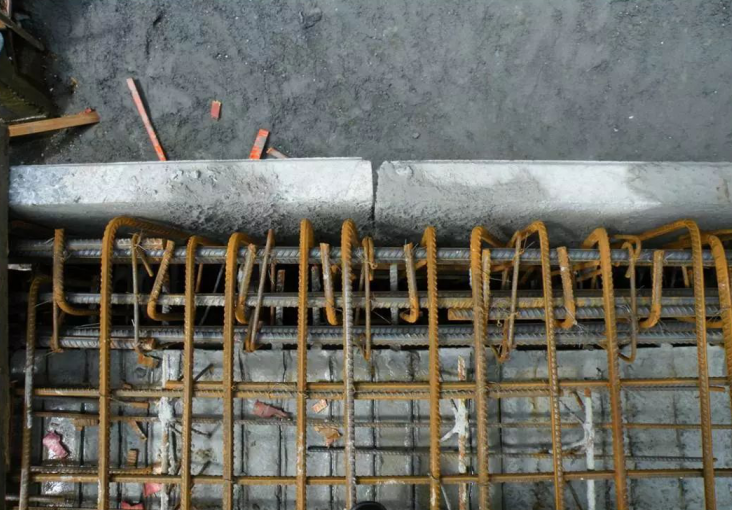

疊合墻板與底板連接設計圖
疊合墻板與底板連接安裝圖

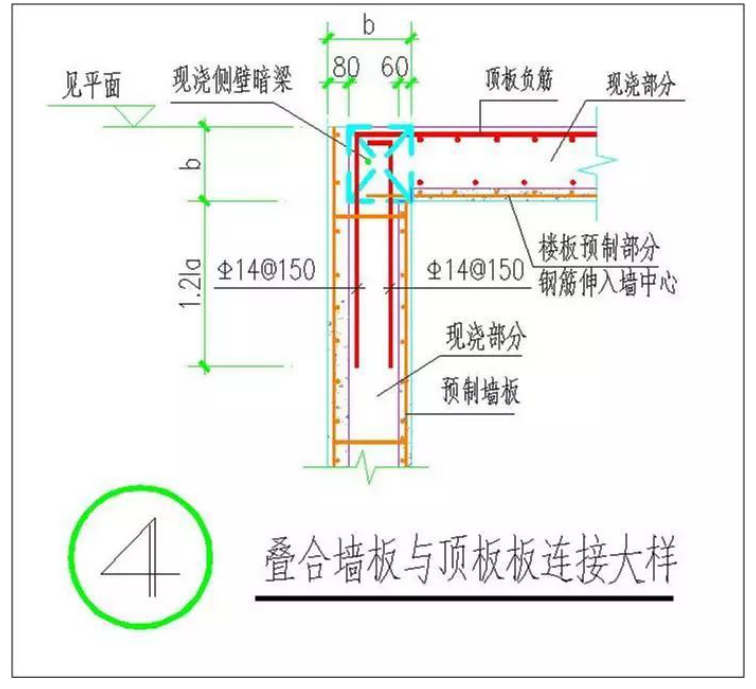

合墻板與頂板連接設計圖
疊合墻板與頂板連接安裝圖

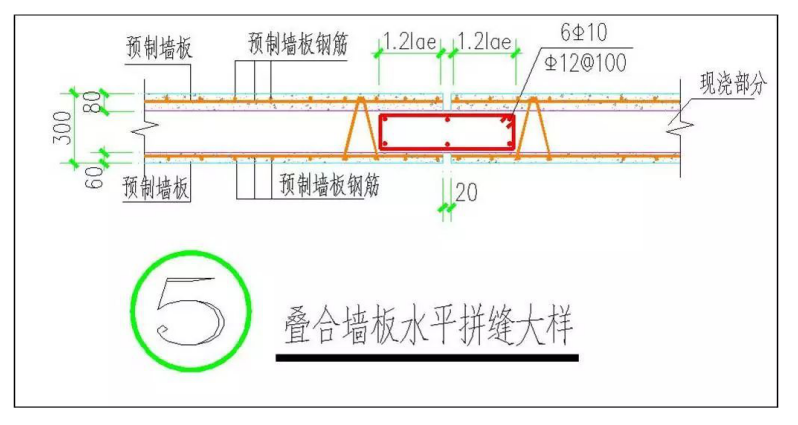

疊合墻板水平拼縫設計圖
疊合墻板水平拼縫安裝圖
聯系地址:德州市經濟技術開發區紅都路956號
聯系電話:0534-2109518
傳真:0534-2109698
郵箱:haitian968@htjdkj.com
李經理:18963003578
微信掃一掃
WECHAT SCAN
