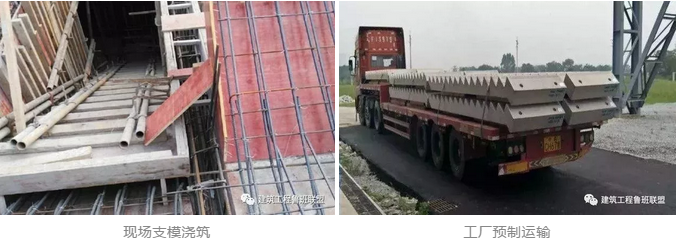

傳統的樓梯施工方式都是現場支模澆筑,這種方式工藝繁瑣、施工效率低,而且因為工人施工水平參差不齊,質量也難以保障,因此現在行業大力推廣裝配式混凝土預制樓梯,但是工廠預制運輸?shù)脑挘少忂\(yùn)輸成本確實有些高。那有沒有即提高效率又兼顧成本、還能保證質量的好辦法呢?不妨試一試現場預制樓梯吧!
現場預制樓梯早在萬科城項目中已成功實踐,經證明是切實有效的:
技術可行
工廠模具配合現場制作、常規塔吊配合裝配施工
質量可靠
成型質量好、構件免抹灰
成本可控
費用低于工廠預制
提效明顯
免除現場支模、吊裝方便
重復使用
相同的層高、一樣的梯段、標準化設計、幾套成型模具
前期準備

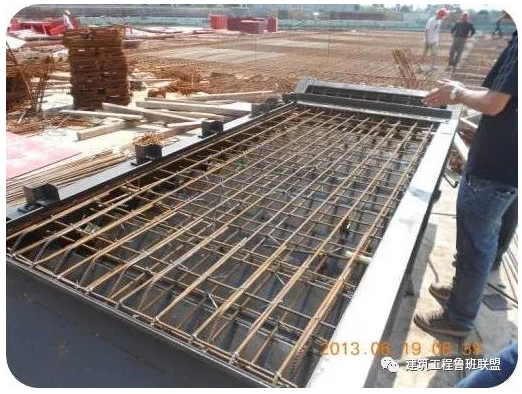

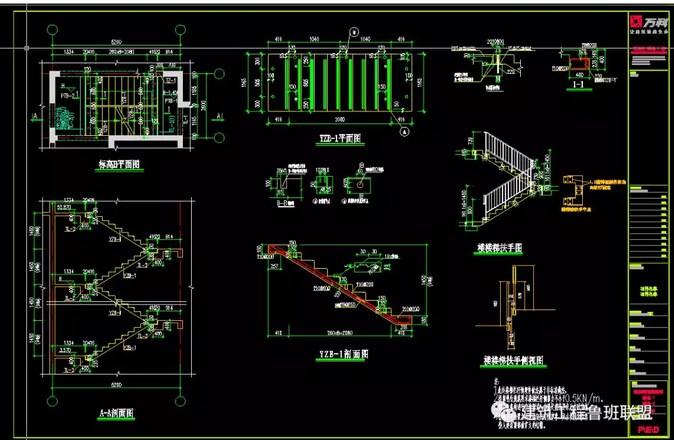

PC樓梯設計構件圖
建筑圖+結構圖→PC構件圖
施工器材、場地

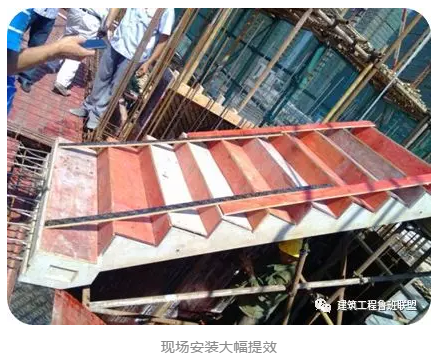

復雜工序提前集中完成,現場安裝提效。

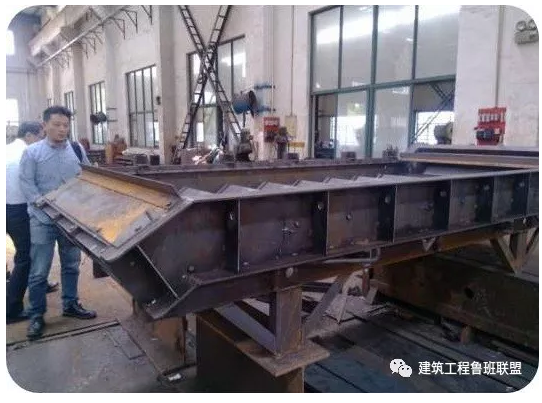

訂制模具
統一層高、樓梯結構形式,即可循環使用
吊裝準備

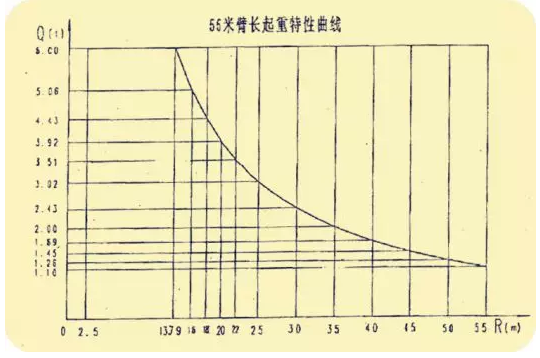

樓梯構件的重量一般不超過2噸,常規塔吊可以起吊
施工場地
場地平整完成后,在現場塔吊覆蓋半徑內選擇一塊構件制作及堆放場地,減少二次搬運
施工工藝
工藝流程
要求
各種預埋件、預留孔洞的規格、位置和數量應符合設計、施工要求,并有專門人員進行驗收;
混凝土的養護可采用常規養護;

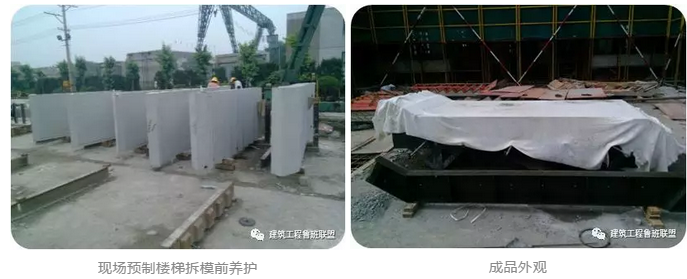

如氣候寒冷時可低溫蒸汽蒸養,應在原生產模位上進行, 可采用表面遮蓋油布蒸養罩,內通蒸汽的方法;
除有特殊要求外,預制梯段表面為清水混凝土面,因此一般可采用平/立打成型,梯段側面預埋吊鉤起模用。

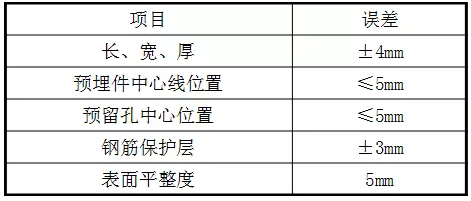

預制梯段允許偏差
工序
梯段吊裝應在本層兩個休息平臺(含梯梁)混凝土澆筑、養護后進行,樓梯間可先與主體結構做一層,然后吊裝樓梯板,形成施工通道。
流程
熟悉圖紙→劃出控制線→復核→樓梯板起吊→樓梯板就位→校正→灌漿固定→驗收→澆注面層→成品保護
控制線:在平臺上劃出安裝位置(左右、前后控制線),并根據休息平臺完成面標高,在墻面上劃出標高控制線;
復核:對各控制線進行復核;

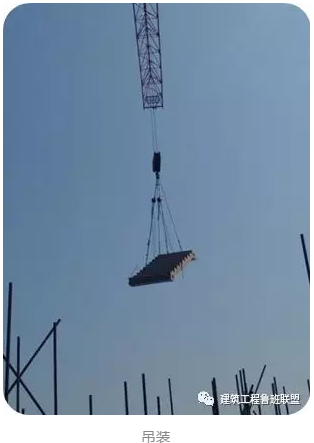

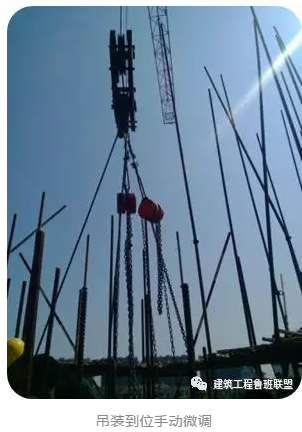

起吊:將吊裝專用螺栓與樓梯板預埋的內螺紋連接,起吊樓梯段;

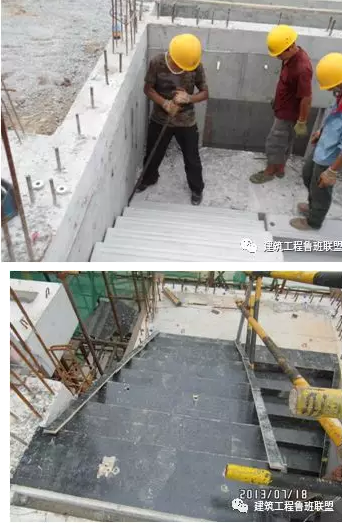

就位:按照編號在設計位置就位。就位時,先找好樓梯板的平面控制線,再緩緩下降吊裝就位;
校正:基本就位后再用撬棍微調樓梯板,直到位置正確,擱置平實。安裝樓梯時,應特別注意標高正確,下口用砂漿或流動性較好的灌漿料填實,校正后再脫鉤;
連接固定:將平臺上的預埋螺桿套入樓梯板前端預留孔后用灌漿料填實;
澆面層:驗收合格后澆休息平臺面層,并做好成品保護。

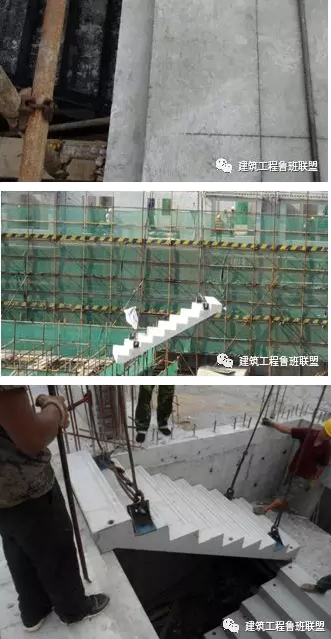

樓梯吊裝
1)樓梯梁找平

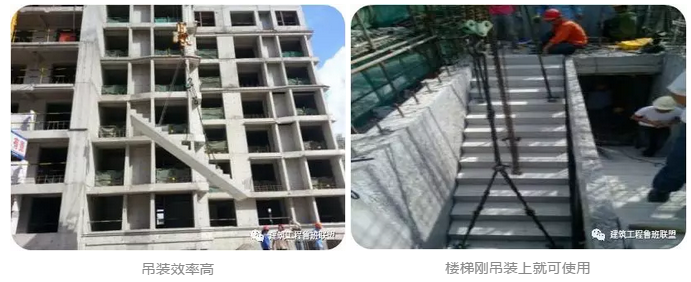

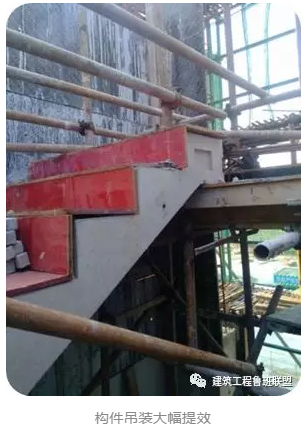

2)成品吊裝
3)校正

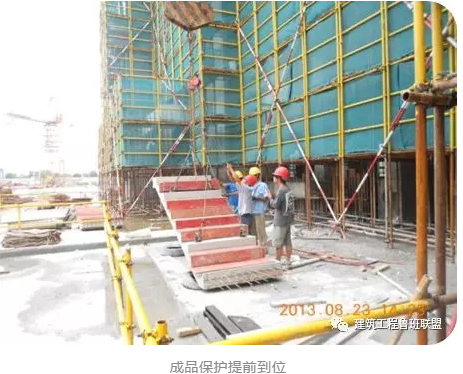

4)樓梯成品保護
工人熟練度
成型品質
傳統工藝的樓梯施工效率低、質量難控制;工廠預制運輸又成本較高?,F(xiàn)場預制樓梯解決了這些問題,達到“兩提一減”要求(提高質量、提高效率、減少人工)。
實例工程應用分析

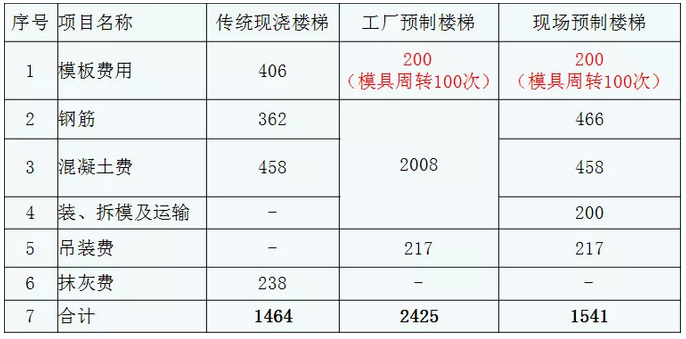

樓梯成本測算(單個構件)
現場預制樓梯與傳統現澆樓梯的比較
從實例工程中可見,現場預制樓梯是有優勢的:技術可行、質量可靠、成本可控。
聯系地址:德州市經濟技術開發區紅都路956號
聯系電話:0534-2109518
傳真:0534-2109698
郵箱:haitian968@htjdkj.com
李經理:18963003578
微信掃一掃
WECHAT SCAN
