中年熟妇的大肥唇视频_国产dy888午夜精品无码_国产成人剧情av果冻传媒_欧美一二三区在线_米奇777狠狠欧美二区_色综合天天综合欧美综合_三级精品视频一区_色先锋中文字幕资源1页_1024免费手机看片你懂的_香蕉久久网站

輕質墻板生產線
您當前的位置 : 首 頁 > 新聞中心 > 行業知識

裝配式建筑施工質量常見問題及避免措施

2020-12-28

常見問題匯總

預埋位置偏差、移位;

預制構件表面氣孔麻面;

預制構件表面裂紋;

預置構件到場驗收、堆放問題;

吊點位置設計不合理;

預制墻板吊裝偏位;

預制構件管線遺漏、與現場預留不符;

01 預埋位置偏差、移位

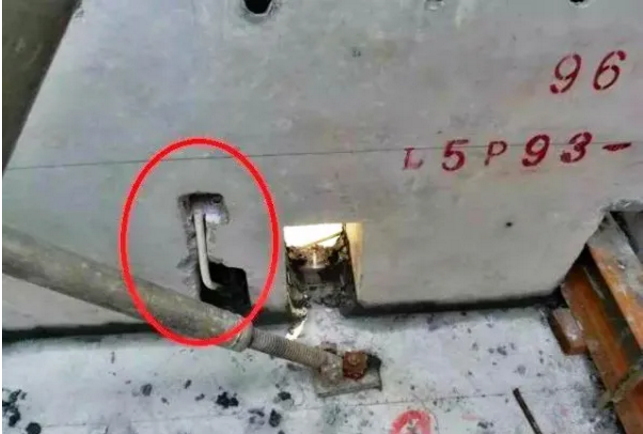

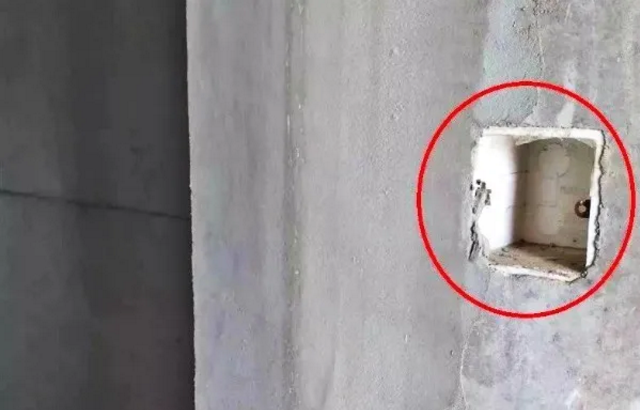

預埋線盒偏位

? 問題描述

預埋線盒偏位,下沉。

基本要求

裝配式混凝土結構技術規程規定:預埋線管、電盒在構件平面的中心線位置偏差20mm,高差0~10mm。

? 原因分析

1)線盒固定不牢靠,混凝土澆筑或振搗時線盒發生移位。

2)混凝土振搗碰觸線盒。

控制要點

1)預制構件上表面預埋線盒底部必須增加支撐。

2)混凝土振搗時,要求嚴禁碰觸預埋線盒、線管。

02預制構件表面氣孔麻面

表面氣孔麻面

問題描述

預制混凝土構件外表面氣孔數量多、孔徑大,麻面。

? 原因分析

1)采用油脂類脫模劑,導致混凝土澆筑后,多油脂部位易形成氣孔。

2)模臺清理不干凈,涂刷脫模劑后,模臺表面易形成凸起部位,混凝土澆筑、硬化后,易形成氣孔。

3)混凝土振搗不密實。

控制要點

1)采用水性脫模劑或油性脫模劑代替油脂。

2)脫模劑涂刷前,必須將模臺清理干凈,鋼筋綁扎及預埋工序使用跳板,不允許在涂過脫模劑的模臺上行走。

3)對工人進行混凝土振搗技術交底,并持續一周對振搗工序進行旁站。

03預制構件表面裂紋

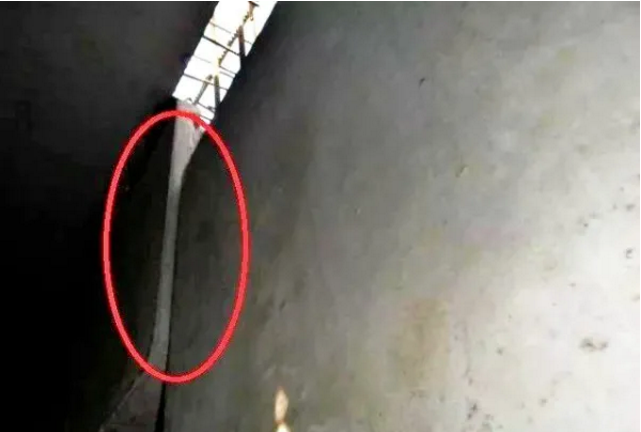

表面裂紋

問題描述

預制混凝土構件外表面裂紋。

? 原因分析

1)門窗洞口等位置,設計圖紙中未按規范要求設置加強筋。

2)起吊運輸前未按照設計進行加固。

控制要點

1)門窗洞口等位置,按規范要求設置加強筋。

2)起吊運輸前,必須按照設計要求進行構件加固,檢查合格后方可起吊運輸。

04預置構件到場驗收、堆放問題

構件堆放缺少墊塊

問題描述

預制構件現場隨意堆放,出現上下排木方墊塊不在一條直線,極容易產生裂縫。

處理措施

預置構件堆放時,一是必須要求堆放場地比較平整,如場地不平,則需調整墊塊,保證底層墊塊在同一平面,保證底層預制構件擺放平整,受力均勻;二是疊合板堆放層數不宜超過6層;三是板與板之間不能缺少墊塊,且豎向墊塊需在一條直線上,所有墊塊需滿足規范要求。

05吊點位置設計不合理

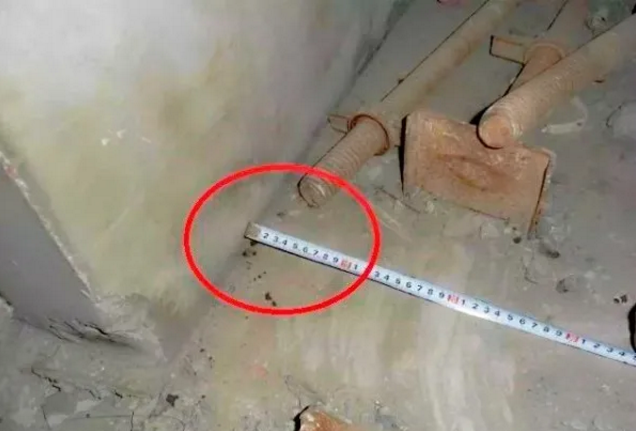

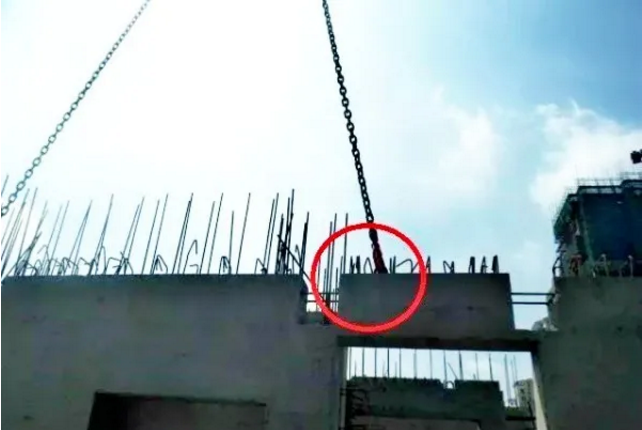

此處設吊點不合理

問題描述

現場吊裝過程中,產生明顯裂縫,預制構件產生破壞。

原因分析

1)預制構件本身設計不合理。

2吊點設計不合理。

處理措施

1構件設計時對吊點位置進行分析計算,確保吊裝安全,吊點合理。

2對于漏埋吊點或吊點設計不合理的構件返回工廠進行處理。

06預制墻板吊裝偏位預

墻體偏離控制線過大

兩面墻明顯錯開

問題描述

預制墻體偏位比較嚴重的問題,嚴重影響工程質量。

原因分析

1墻體安裝時未嚴格按照控制線進行控制,導致墻體落位后偏位。

2構件本身存在一定質量問題,厚度不一致。

處理措施

1校正墻體位置。

2施工單位加強現場施工管理、避免發生類似問題。

3監理單位加強現場檢查監督工作。

07預制構件管線遺漏、與現場預留不符

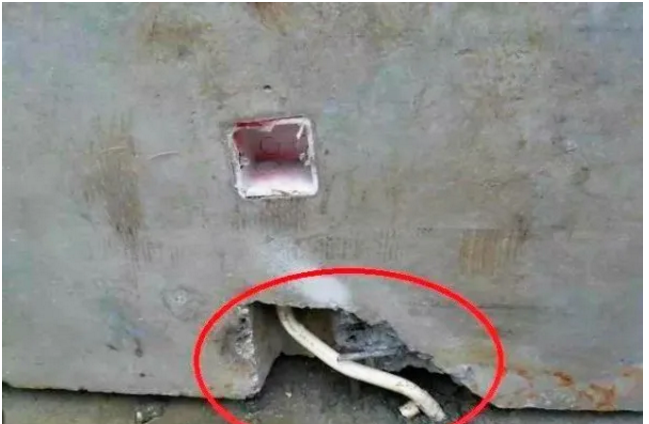

預制構件缺少預埋管線

預埋管線嚴重偏位

問題描述

現場發現部分預制構件預埋管缺少、偏位等現象,造成現場安裝時需在預制構件鑿槽等問題,容易破壞預制構件。

原因分析

1)構件加工過程中預埋管件遺漏。

2)管線安裝未按圖施工。

處理措施

加強管理,預埋管線必須按圖施工,不得遺漏,在澆筑混凝土前加強檢查。

標簽

本文網址:http://xinxinle.cn/news/822.html

最近瀏覽:

德州海天機電科技有限公司

聯系地址:德州市經濟技術開發區紅都路956號
聯系電話:0534-2109518

傳真:0534-2109698
郵箱:haitian968@htjdkj.com
李經理:18963003578

微信掃一掃

WECHAT SCAN
